TS Koševo – završena sanacija prvog domaćeg metalom oklopljenog 110 kV postrojenja

Prateći globalne razvojne trendove u oblasti energetike i oslanjajući se na vlastiti stručni kadar, Energoinvest je tokom sedamdesetih godina prošlog vijeka, u okviru svog Istraživačko-razvojnog centra za energetiku (IRCE), razvio vlastitu koncepciju metalom oklopljenog 110 kV postrojenja sa SF6 gasom.

Ova savremena tehnologija omogućila je višestruke prednosti u odnosu na klasična postrojenja: zauzimala je deset puta manju površinu i nudila znatno veću pouzdanost u radu, jer je bila zaštićena od negativnih uticaja atmosferskih prilika. Time su znatno smanjeni troškovi održavanja, što je ovu vrstu postrojenja učinilo idealnim rješenjem za urbana područja, kao i industrijske zone s visokim nivoom atmosferskog zagađenja.

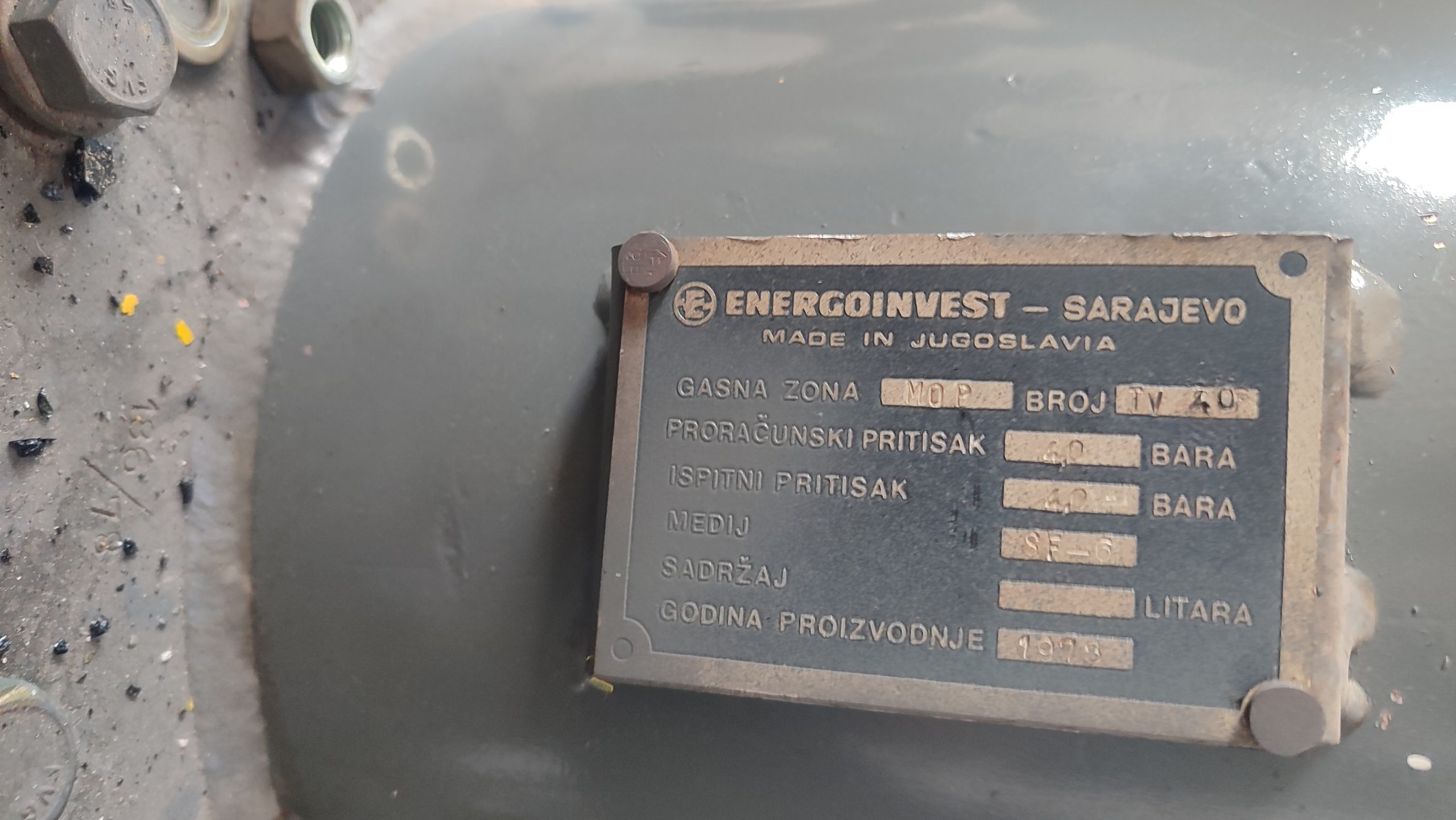

Vrlo brzo nakon razvoja, Energoinvest je dobio prve narudžbe za isporuku ovih postrojenja — za grad Sarajevo, Cementaru Kakanj i industrijski kompleks za proizvodnju sumporne kiseline IPH Prahovo. Uskoro je ovaj proizvod postao dominantno rješenje za brzorastuće trgovačko-industrijske centre kao što su Dubai, Katar, Irak, Egipat i Meksiko, gdje je Energoinvest ostvario značajne izvozne uspjehe.

Nakon 40 godina neprekidnog pogonskog rada, na prvom izrađenom i instaliranom 110 kV metalom oklopljenom postrojenju u sklopu trafostanice Sarajevo 5 došlo je do kvara. Posebno je važno istaći da je ovaj objekat, uprkos granatiranju tokom 1992. godine, bio uspješno saniran, te je i tokom najtežih ratnih godina predstavljao ključnu tačku za napajanje grada električnom energijom. Time je omogućeno funkcionisanje bolnice, pekare Klas i drugih vitalnih pogona, što je bilo presudno za život u tada opkoljenom Sarajevu.

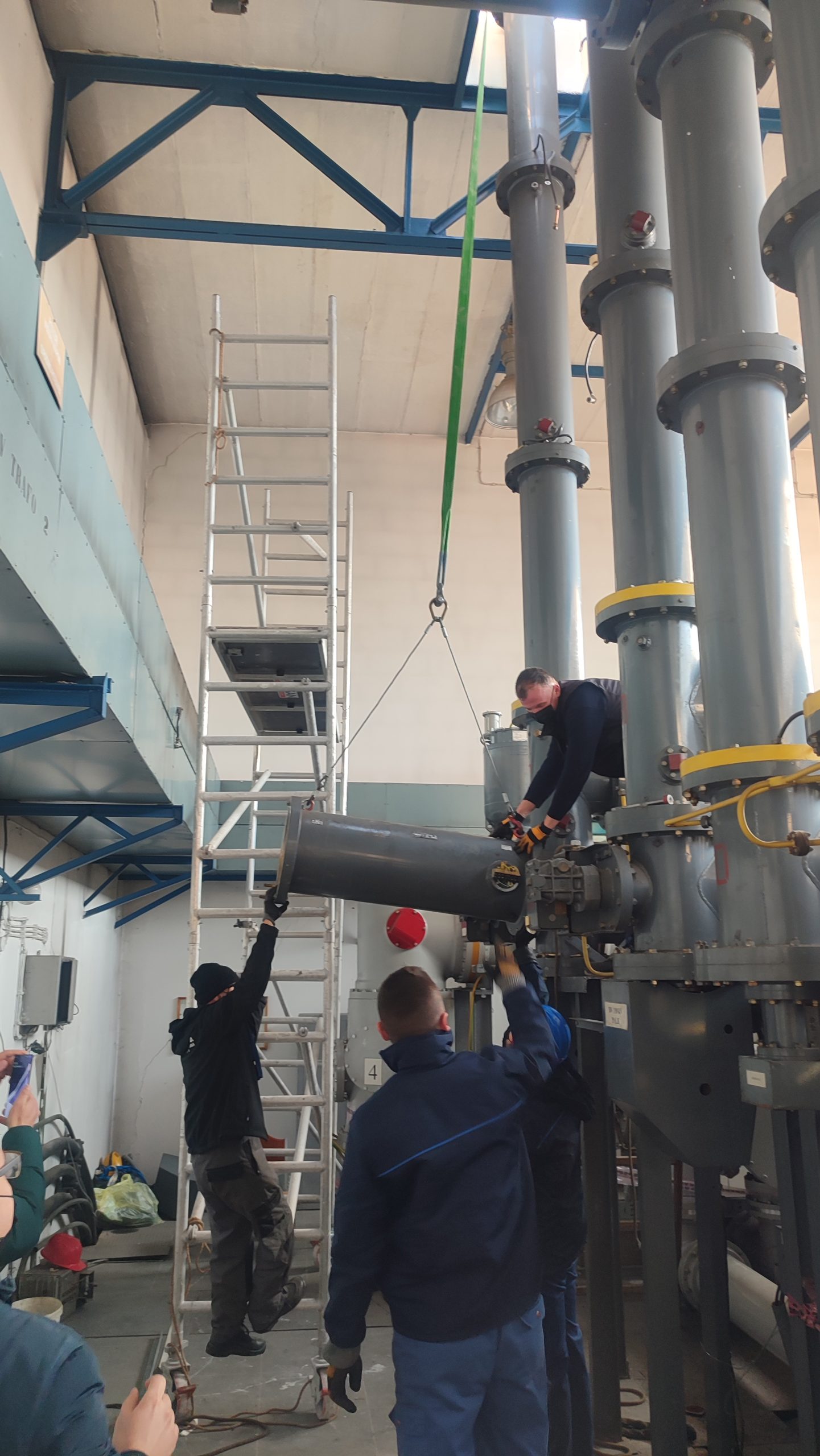

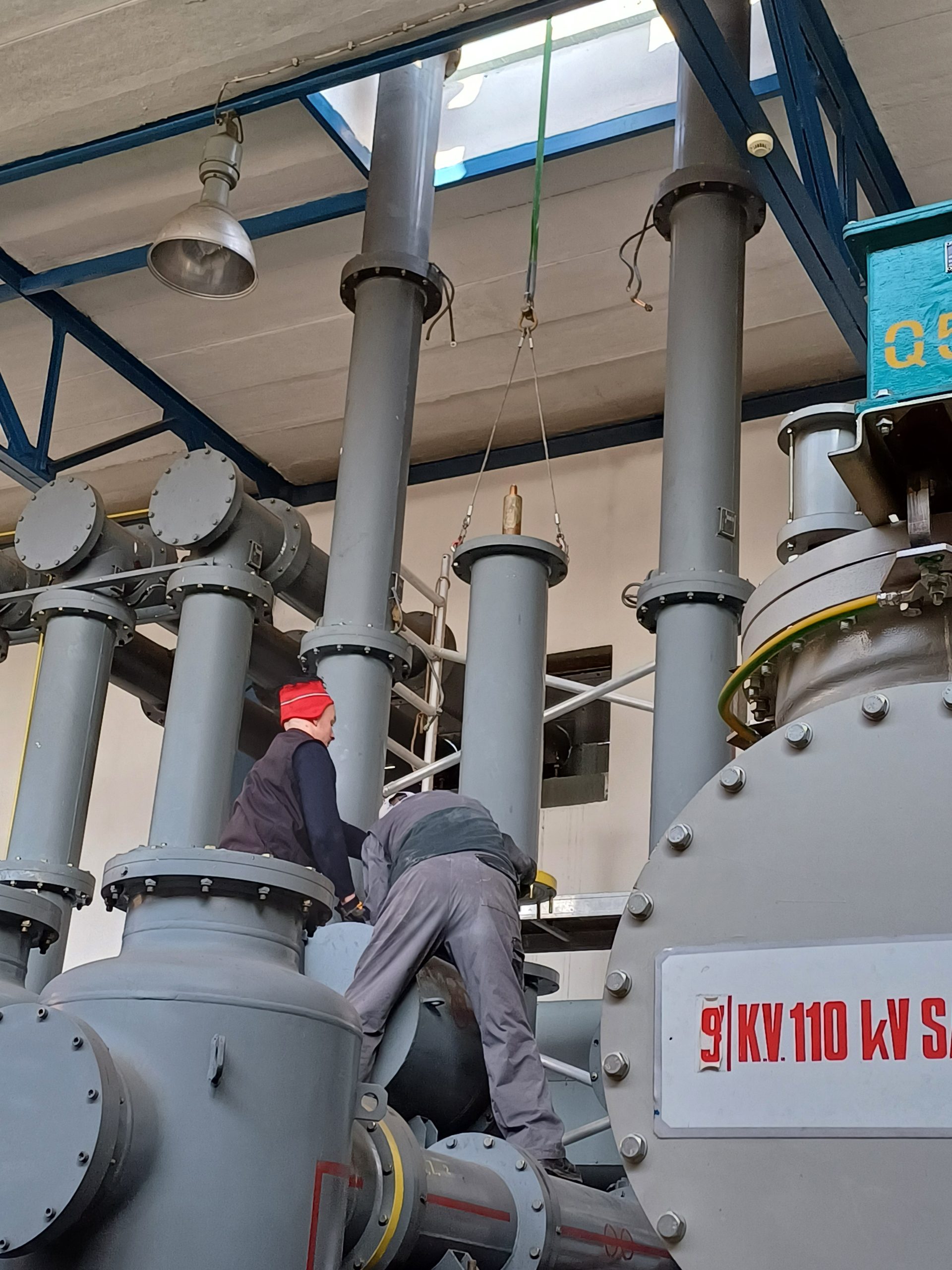

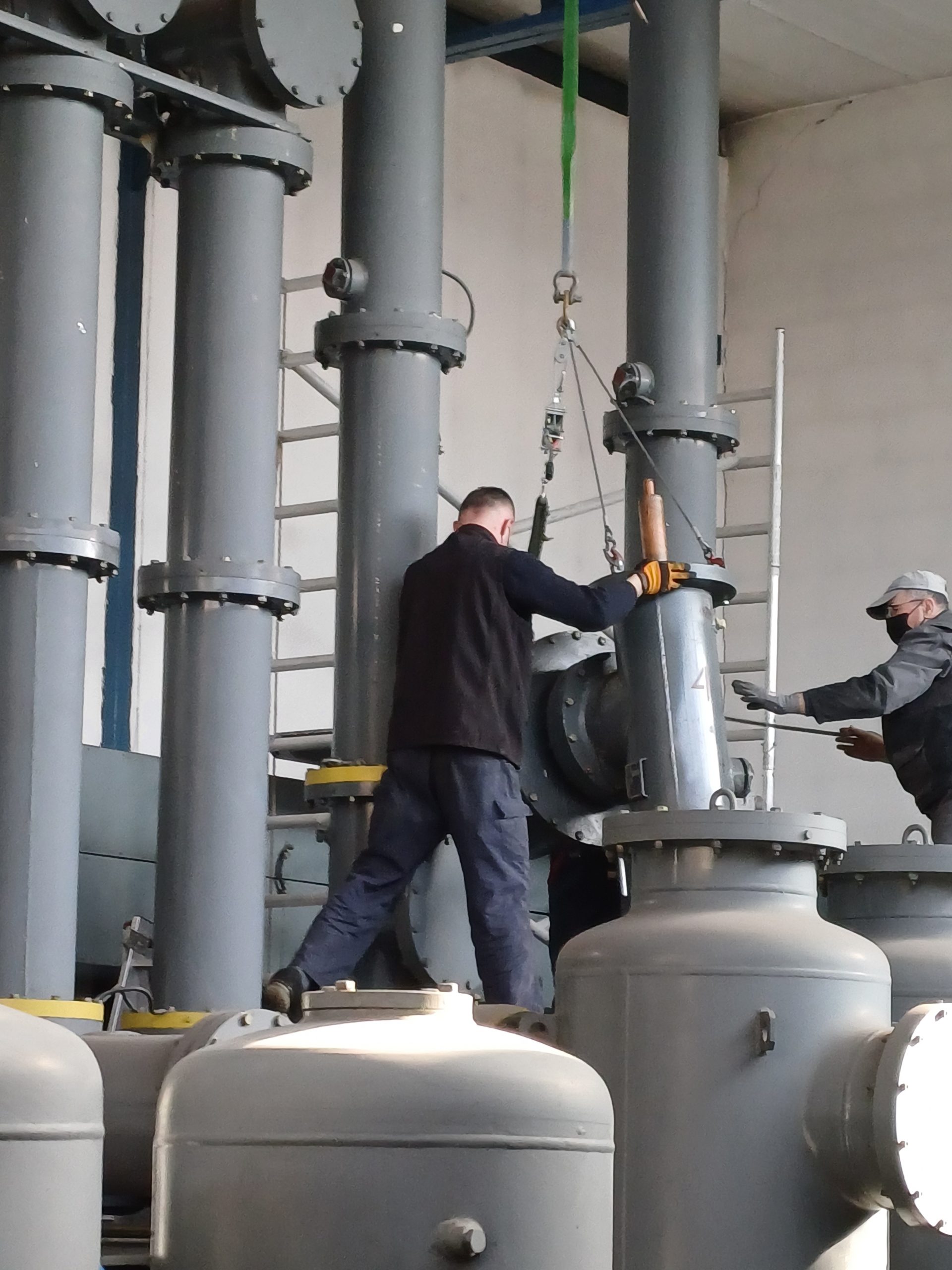

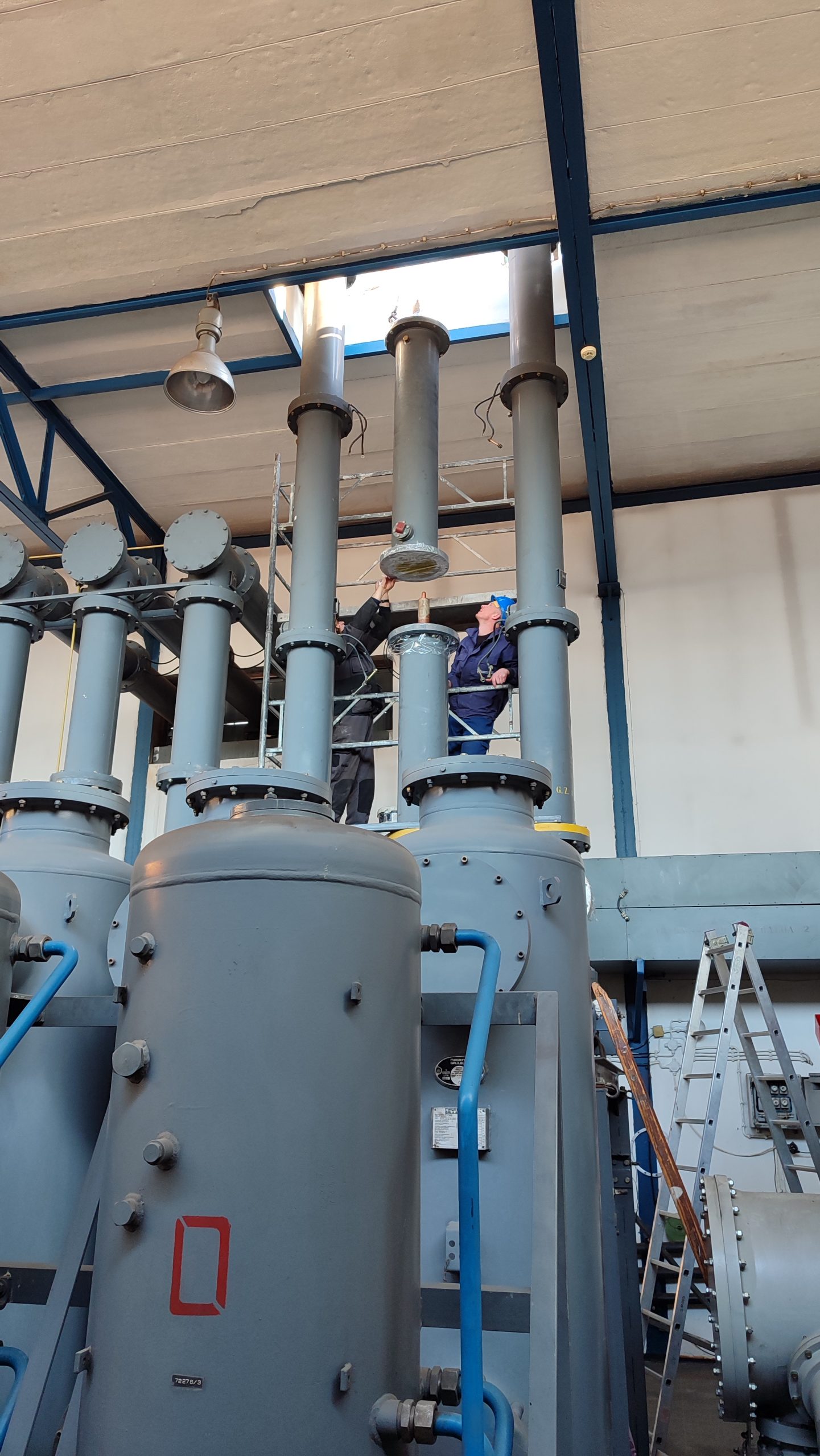

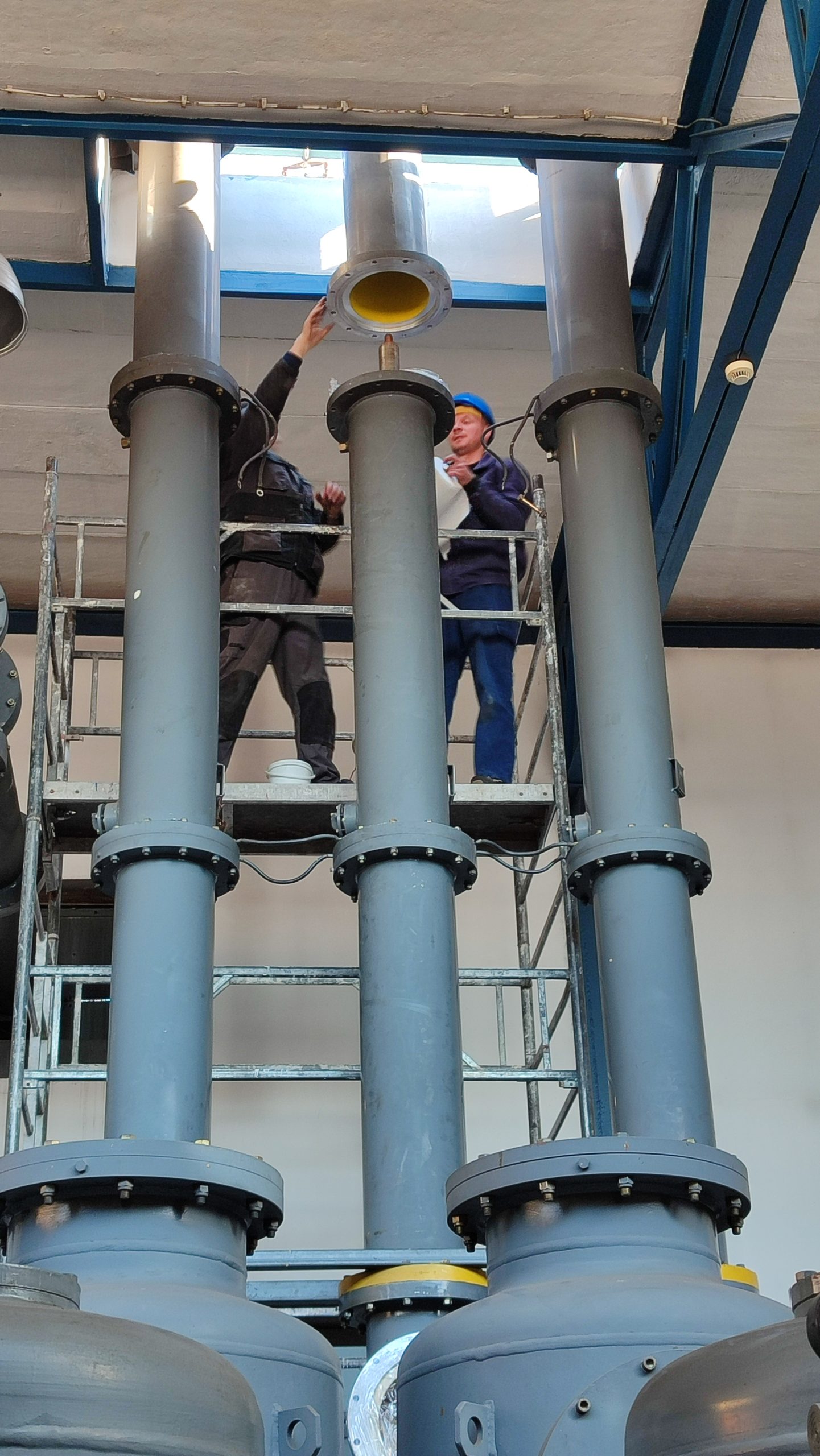

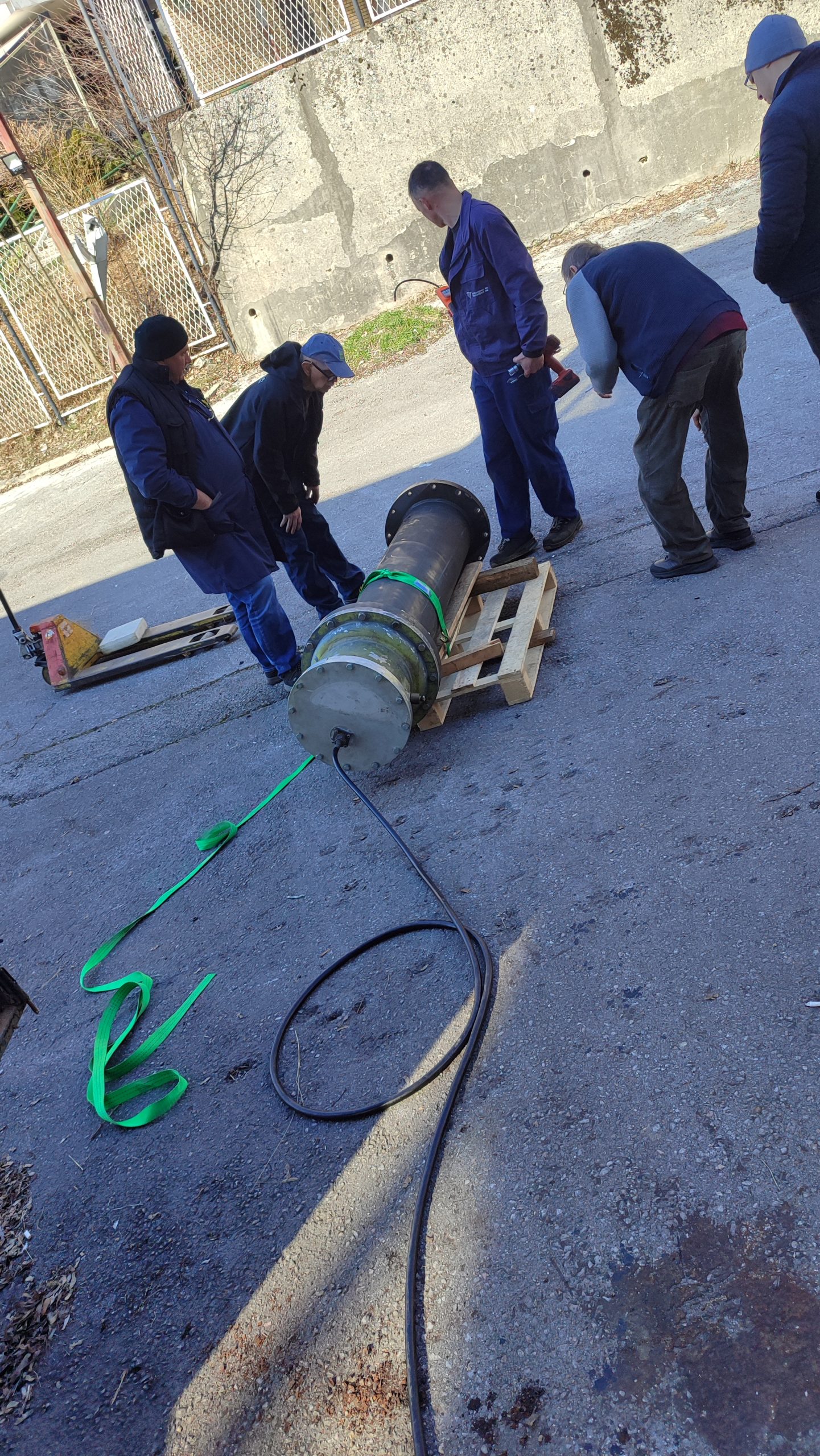

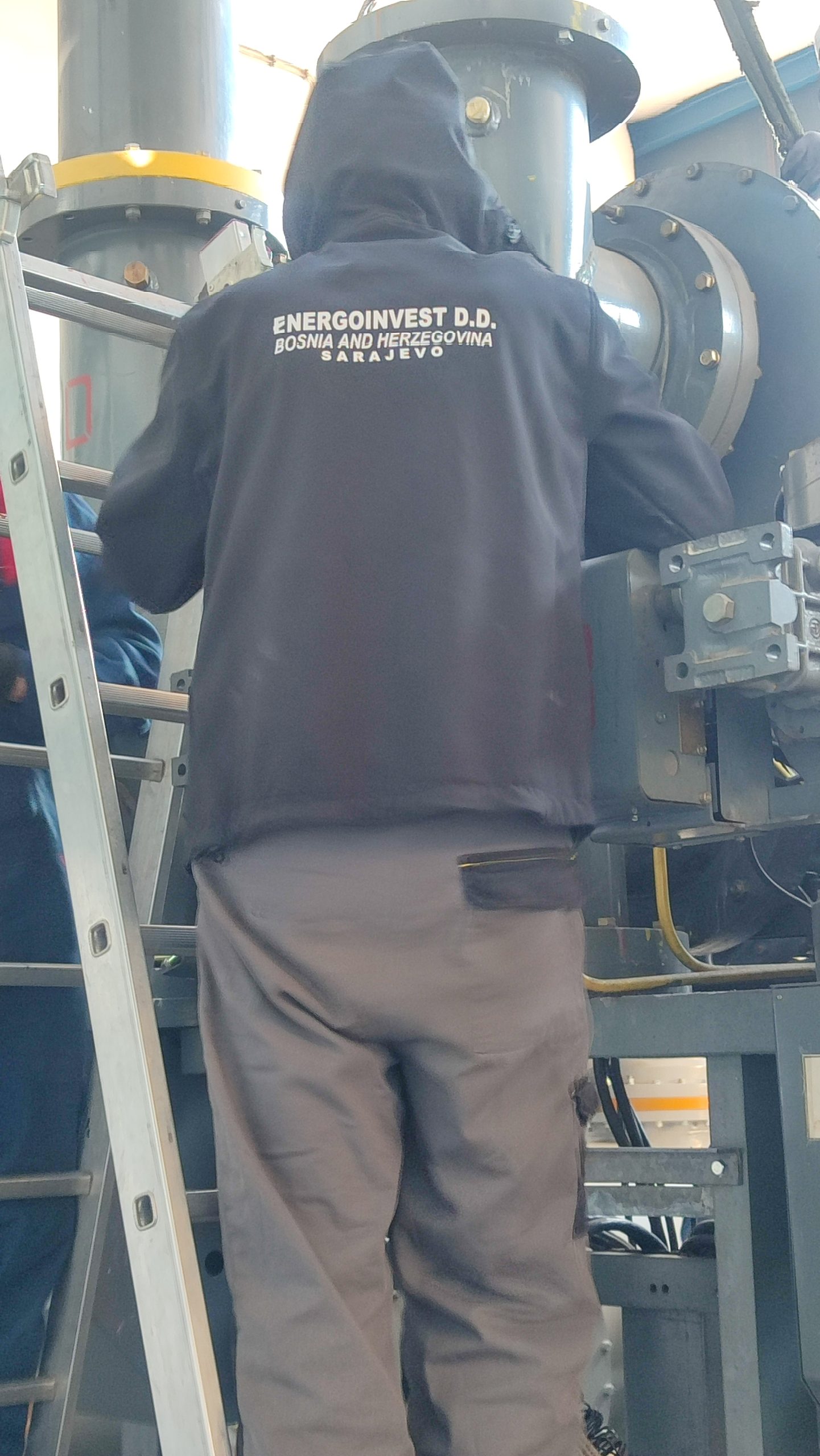

Na javni poziv Elektroprenosa BiH za sanaciju kvara, Energoinvest se odazvao sa željom da i nakon više decenija uspješnog rada postrojenja, pokaže odgovornost i spremnost za podršku sopstvenim proizvodima. Formiran je stručni tim inženjera i tehničara sa zadatkom da izvrši analizu uzroka kvara, utvrdi obim oštećenja i definiše listu potrebnih dijelova za hitnu nabavku i proizvodnju.

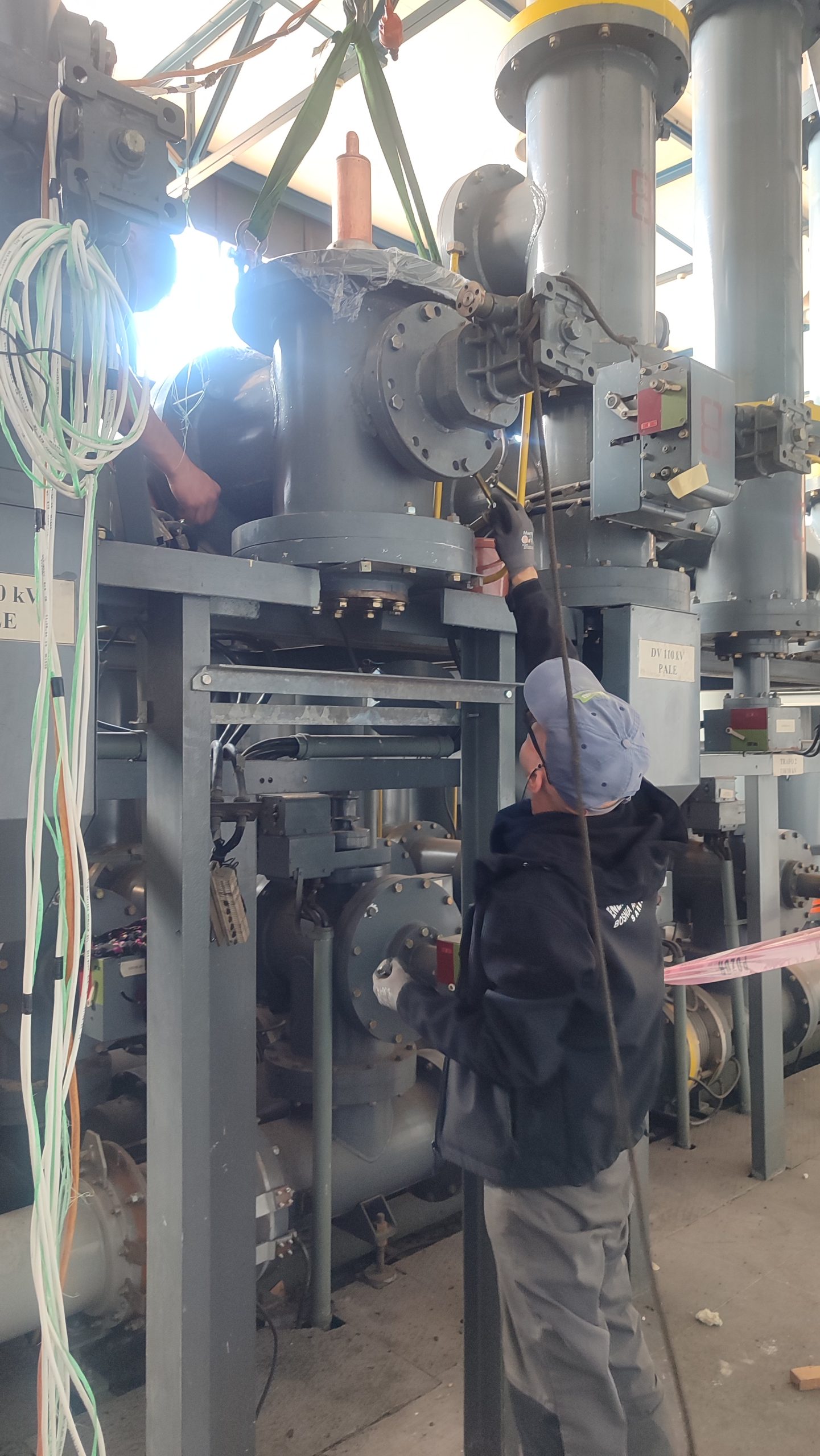

„Koristeći originalnu tehničku dokumentaciju, vlastiti kadar, specijalizovane uređaje i opremu za ispitivanje, Energoinvest je, uz stručnu podršku uposlenika Elektroprenosa BiH – Operativnog područja Sarajevo, uspješno izvršio sanaciju kvara i proveo sva potrebna ispitivanja radi ponovnog puštanja dijela postrojenja u rad“, izjavio je Armin Muminović, rukovodilac projekta i vodeći inženjer Energoinženjeringa u Energoinvestu.

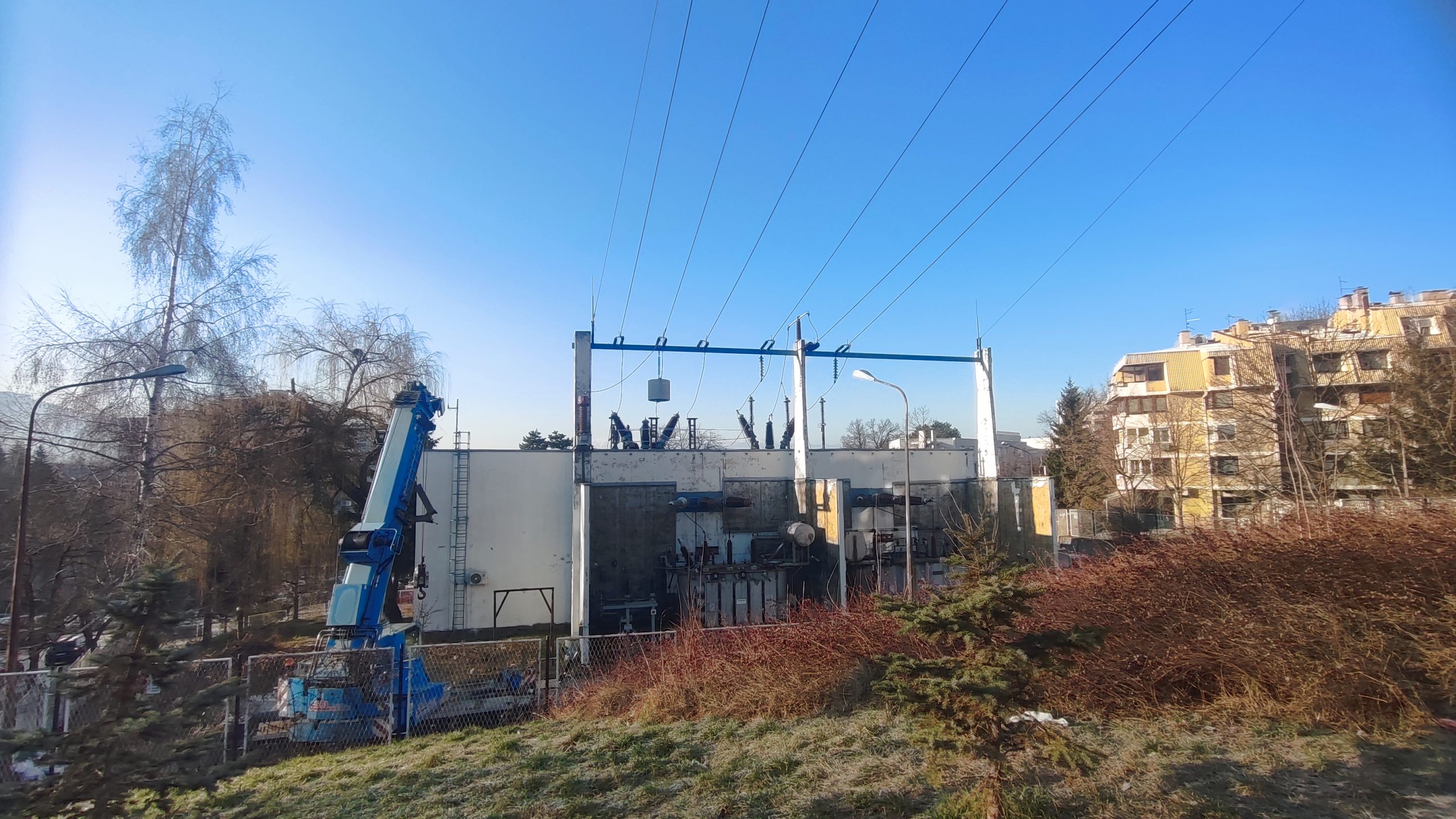

Trafostanica Sarajevo 5 (TS Koševo) je dio 110 kV energetskog prstena grada Sarajeva, čijoj izgradnji je Energoinvest dao doprinos i 2000. godine isporukom svojih savremenih trofazno oklopljenih postrojenja.

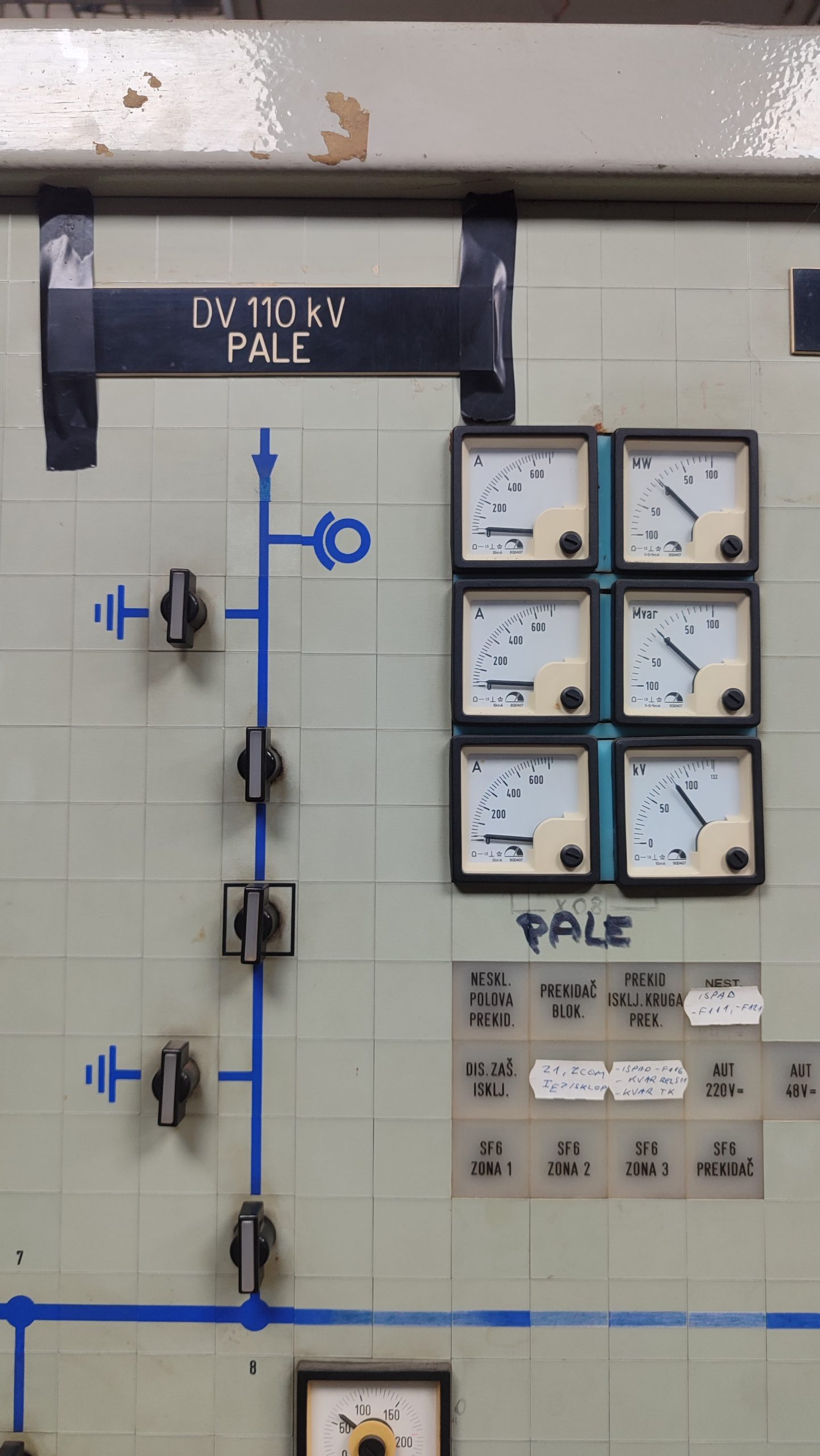

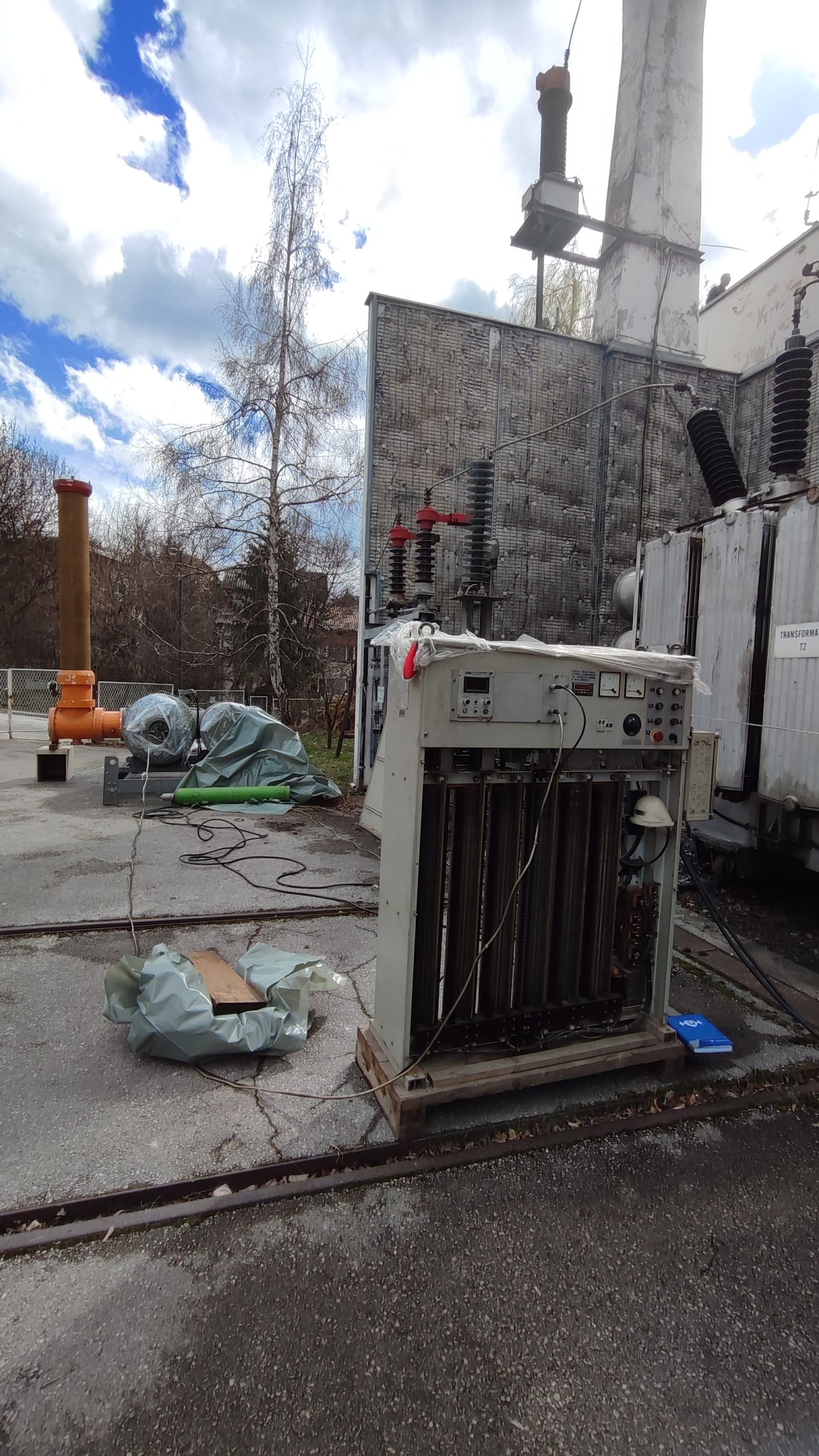

„Sanirano dalekovodno polje imalo je ključni značaj za stabilno snabdijevanje električnom energijom industrije i stanovništva istočnog dijela BiH. Osim toga, imalo je i stratešku važnost za stabilno napajanje električnom energijom Italije, koje se ostvaruje putem podvodnog kabla preko Albanije“, istakao je Enis Ćatović, rukovodilac radova.

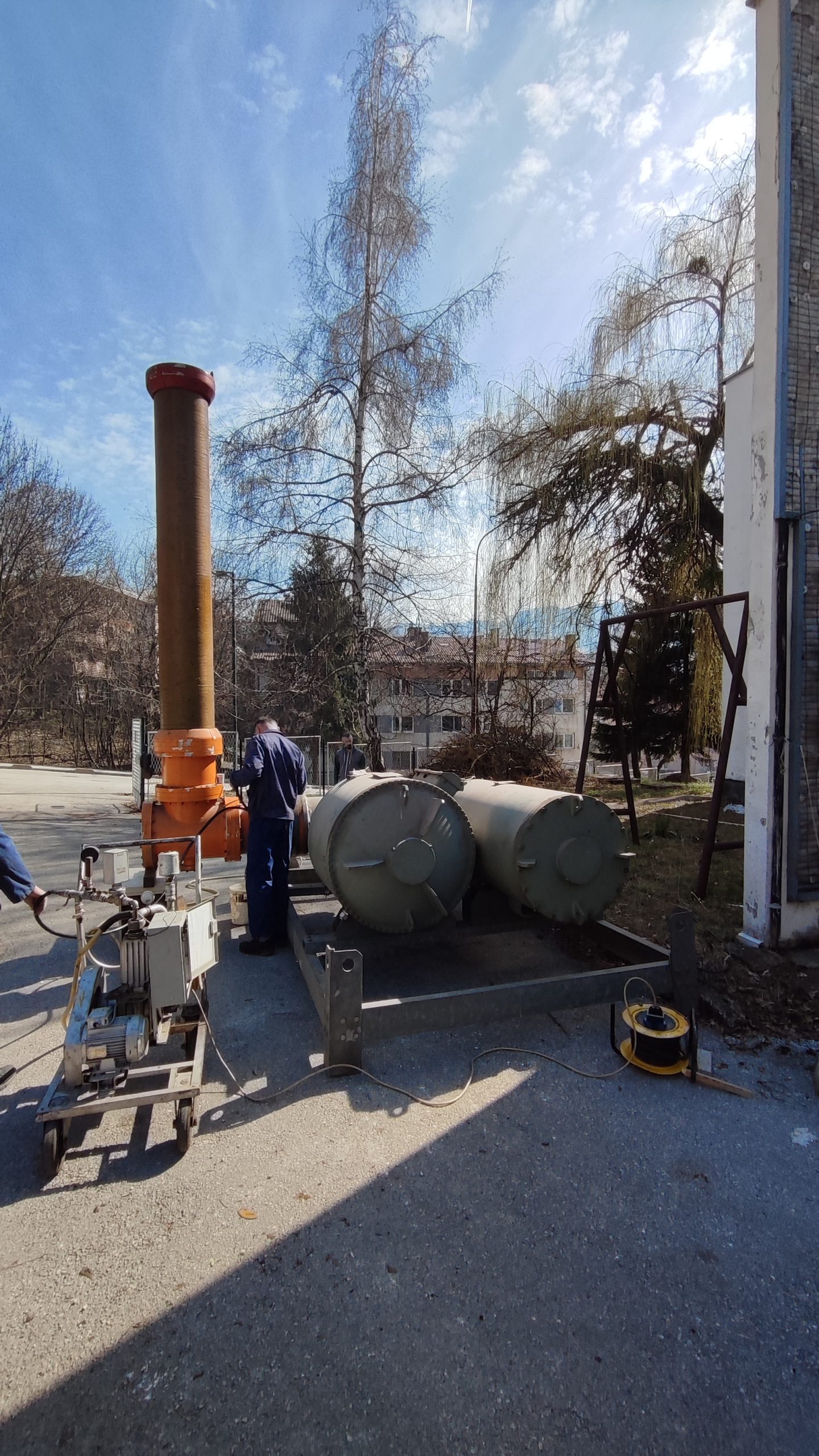

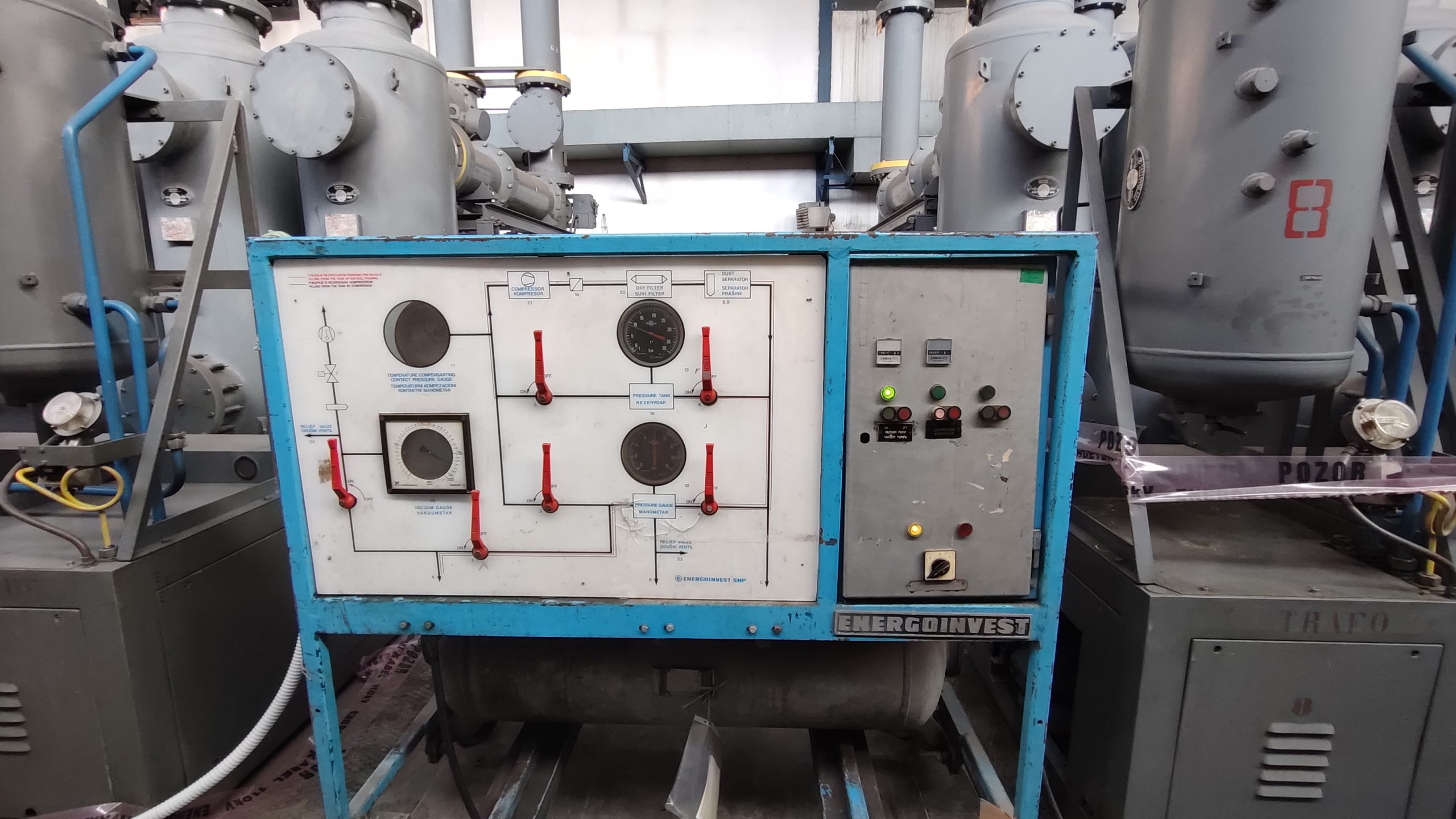

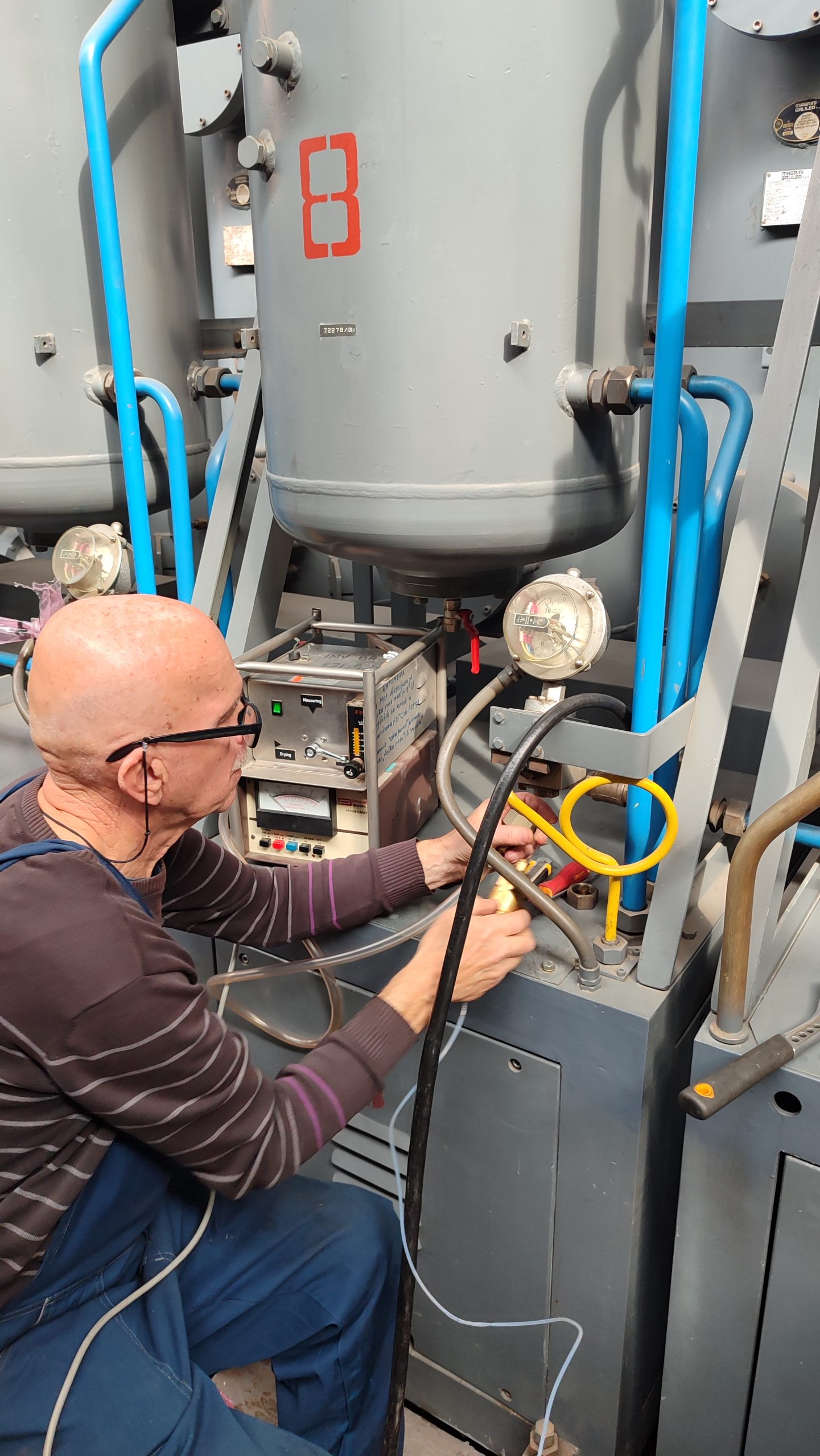

Za potrebe sanacije korištena je specifična ispitna oprema namijenjena isključivo za metalom oklopljena postrojenja (MOP), a koja je jedinstvena na ovim prostorima. Time je Energoinvest još jednom potvrdio svoju tehničku izvrsnost, kontinuiranu inovativnost i odgovoran odnos prema sopstvenim proizvodima i domaćem tržištu.
